ХІД БУДІВНИЦТВА СТАНОМ НА ЧЕРВЕНЬ 2023

\

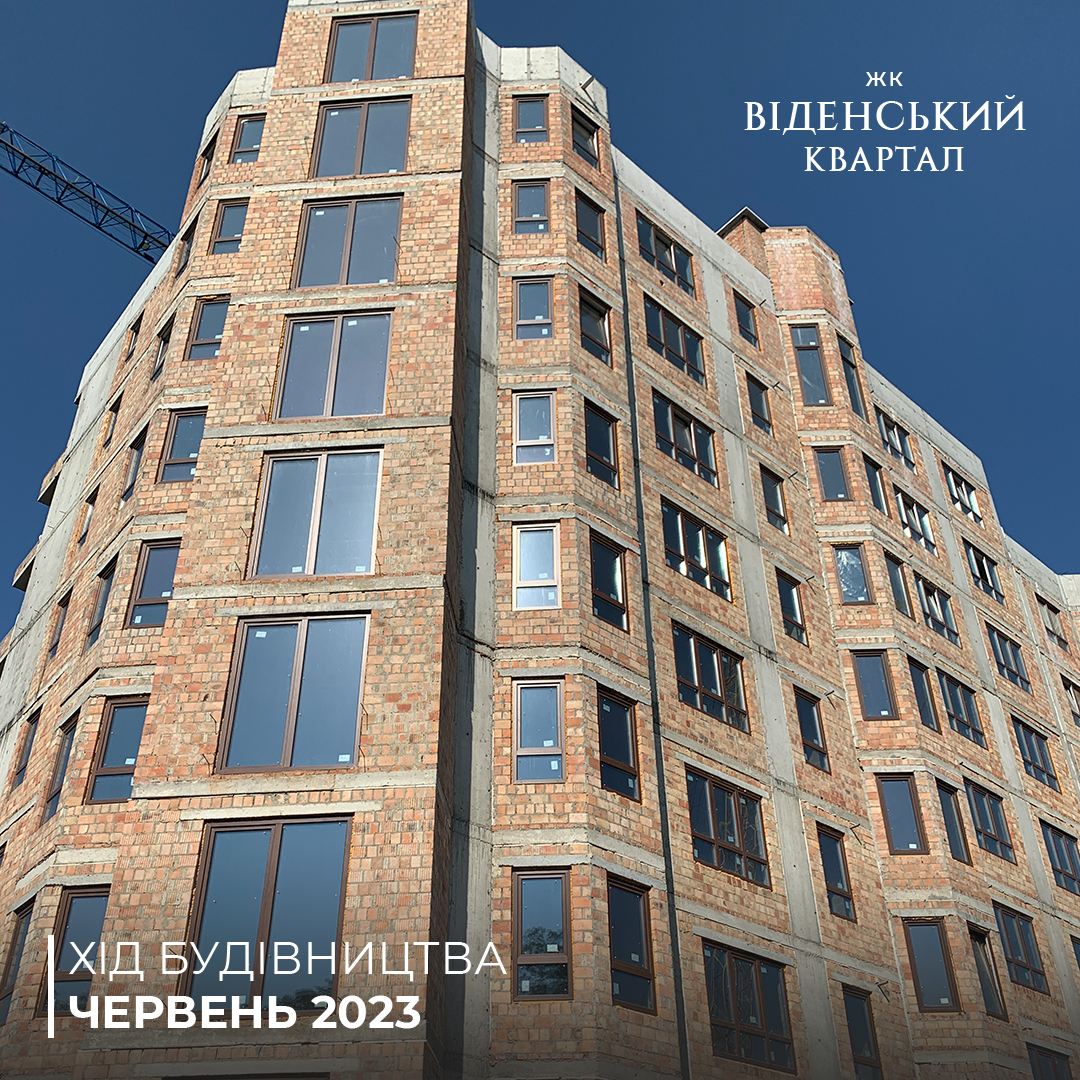

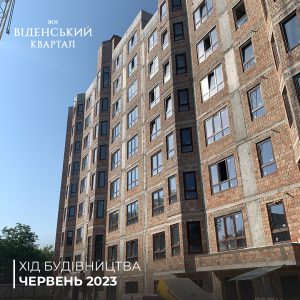

Хід будівництва ЖК «Віденський Квартал» станом на червень 2023 року.

Секція Д:

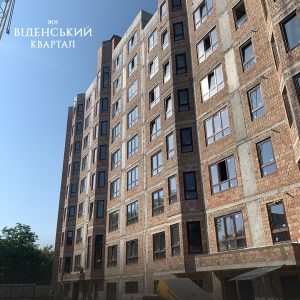

— триває гіпсова штукатурка квартир 5 поверх;

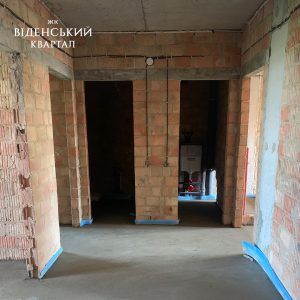

— прокладання сантехнічних труб опалення в квартирах;
— завершено розведення електрики в квартирах 4-8 поверх;

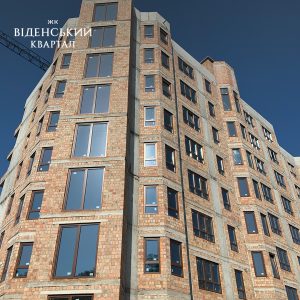

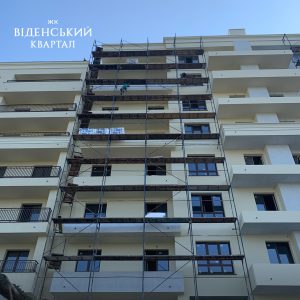

— тривають фасадні роботи;

-розпочато роботи з влаштування стяжок 4 поверх;

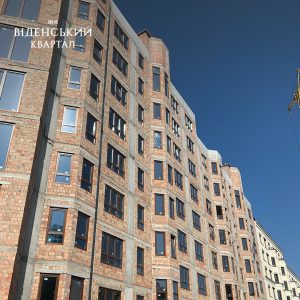

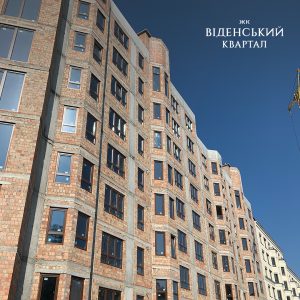

-завершено монтаж ліфта.

Секція Е:
— штукатурення внутрішніх стін 6-7 поверху;
— триває розведення електрики в квартирах;
— відбуваються роботи по розведенню сантехніки в квартирах;

-тривають фасадні роботи;

-завершено монтаж ліфта.

Саме тут будуються квартири вашої мрії!

Поширити новину

Поделиться в facebook
Facebook
Поделиться в telegram
Telegram
Поделиться в pinterest
Pinterest
Поделиться в whatsapp
WhatsApp
Останні фото
Останні новини
Ми у соцмережах

Більше новин

Хід будівництва

ХІД БУДІВНИЦТВА СТАНОМ НА ЧЕРВЕНЬ 2024 РОКУ

Хід будівництва 🏠ЖК «Віденський Квартал» станом на червень 2024 року. Секції Д-Е -тривають роботи по укладанню бруківки -тривають роботи по розведенню газових мереж Саме тут

Хід будівництва

ХІД БУДІВНИЦТВА СТАНОМ НА ЛЮТИЙ 2024 РОКУ

Хід будівництва ЖК «Новий Проспект» станом на лютий 2024 року. ?м. Чернівці, пр-т Незалежності 137 А. ✔️1-2 Під’їзд — завершено облицювання фасаду будинку клінкерною цеглою

Хід будівництва

ХІД БУДІВНИЦТВА СТАНОМ НА СІЧЕНЬ 2024 РОКУ

Хід будівництва ?ЖК «Віденський Квартал» станом на січень 2024 року. -Тривають роботи в підземному паркінгу по влаштуванню гумових та металевих відбійників -Відбувається процес накриття парапетів

+380956099769 +380674058868
+
Залиште Ваш відгук
Введіть ваше ім'я
Введіть вашу посаду
Введіть ваш текстовий відгук
Дякуємо за відгук!
rdквартал белый

ВІДДІЛ ПРОДАЖУ

По питанням придбання житла, звертайтесь до відділу продажу. Наші кваліфіковані менеджери нададуть вам консультацію
